【建功在一线】内蒙古过三粱500千伏输变电工程投产送电 |
|
|
|
|

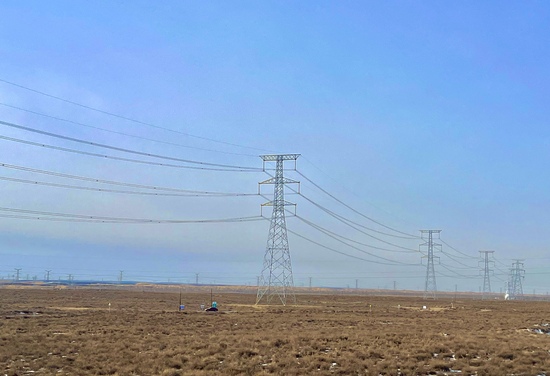

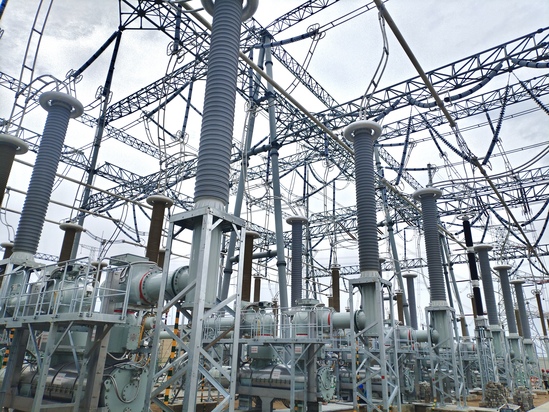

12月30日,由电力工程公司承建的内蒙古过三梁500千伏线路工程投产送电。 本项目包含过三梁500千伏变电站扩建间隔工程、过三梁至德岭山双回500千伏线路工程(线路一标段)两个单位线路工程。一标段全长47.946公里,共计布设112基铁塔,全线采用同塔双回架设模式。工程投运后,将有效弥补蒙西“四横六纵”主网架关键空白,提升区域电网稳定性,为国家第三批大型风电光伏基地电力外送提供可靠通道。 自3月30日开工以来,项目团队聚焦前期策划与施工实施,持续优化管理体系,从严把控安全、质量、进度与成本。面对变电扩建工程停电窗口短、作业量大、技术难度高等挑战,项目部迅速成立专项攻坚组,细化任务分工,实行“一对一”跟进机制,动态协调现场问题,成功克服工期紧张、临近带电作业风险高、标准严、环境复杂等困难,在5天停电期内高效完成3个间隔的安装、调试及验收,并于8月26日实现高抗间隔启动和线路间隔带短引线保护运行。 线路工程于9月15日接令进场后,项目部立即响应,围绕11月20日送电目标科学排定计划,严格管控基础、杆塔、架线各阶段资源与关键环节。面对仅67天的有效工期,团队统筹推进、挂图作战。针对多处跨越铁路、高速公路及带电线路的二级高风险作业,成立技术攻关小组,现场勘察编制专项方案,强化沟通协调与安全管控,最终在30天内安全完成35处跨越施工。 通过全体参建人员的合力攻坚,项目112基铁塔基础及道路修整仅用49天完成;塔材组立43天收官;47.946公里导线展放、紧线等作业在40天内全部完成。在工期大幅压缩的形势下,项目团队以67天高质量圆满兑现履约目标。 该工程是公司布局蒙西超高压市场的重要里程碑,项目的成功投运充分展现了公司卓越的综合履约与精益管理能力,为拓展同类市场、树立企业品牌奠定了坚实基础。 |
|
