国内在建最大电化学储能项目倒送电一次成功 |
|
|
|
|

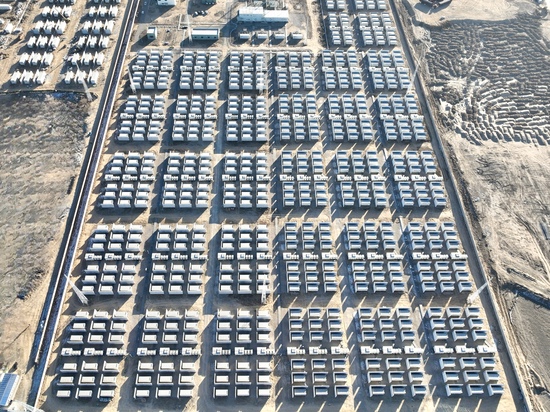

12月23日晚,由电力工程公司承建的包头威俊50万千瓦/300万千瓦时电网侧独立储能示范项目一次性完成倒送电作业,标志着这座全国规模最大的在建电化学储能超级工程正式进入并网调试关键阶段,为项目全面投运筑牢坚实基础。 作为包头市重点新能源配套工程,包头威俊储能项目是响应国家“双碳”战略、构建新型电力系统的标志性项目。项目规划安装50万千瓦储能系统,配置300万千瓦时储能容量。该项目采用成熟可靠的磷酸铁锂电池技术,系统综合效率达85%,设计寿命25年,单次最大发电量可达300万千瓦时,等效于30万个10度电家用充电宝的总容量,实现安全性与经济性的双重最优平衡。依托先进的能量管理系统,项目可毫秒级响应电网调频调峰指令,在新能源发电高峰时段高效存储绿电,在用电紧张或风光出力不足时精准释能,有效破解“三北”地区新能源消纳难题,缓解电网调节压力。 作为公司的重点工程,受到公司主要领导的高度关注与亲自部署。项目启动之初,公司便第一时间组建项目推进工作领导小组,对项目建设全流程进行统筹规划与协调督办。面对工期紧张、任务艰巨的双重挑战,公司各职能部门迅速响应、协同联动,用“只争朝夕”的劲头,以一切工作服务于节点为目标,协同设计、采购、施工等各环节,打通堵点难点,实现安全、优质、高效的履约目标,为公司新能源战略转型再立新功。 施工过程中,项目团队以技术创新驱动建设提速,优化储能设备基础、电缆沟、防火墙等关键节点图纸设计。面对土右旗秋季大风、施工场地狭小等多重挑战,近千名建设者实行轮班作业保障施工连续性。仅用22天高效完成700台仓体吊装,30天完成4782根、总长约6.5万米预制管桩施工,20天实现综合楼封顶,并一次性成功完成倒送电工作,向顺利投产目标迈出了坚实一步,为公司提升品牌形象再谱新篇章。 从图纸优化到倒送电成功,项目提前达成并网调试前置条件,充分彰显了公司高效协同的项目管理能力,创造了大型储能项目建设的“加速度”。下一步,电力工程公司将聚焦后续关键节点,以精益求精的标准、攻坚克难的劲头,全力确保项目按期顺利投运。 |
|
