【建功在一线】宁夏国能腾格里风电项目完成全部风机桩基浇筑

发布日期:2025-05-28 信息来源:设计院 作者:夏春秋 字号:[ ]

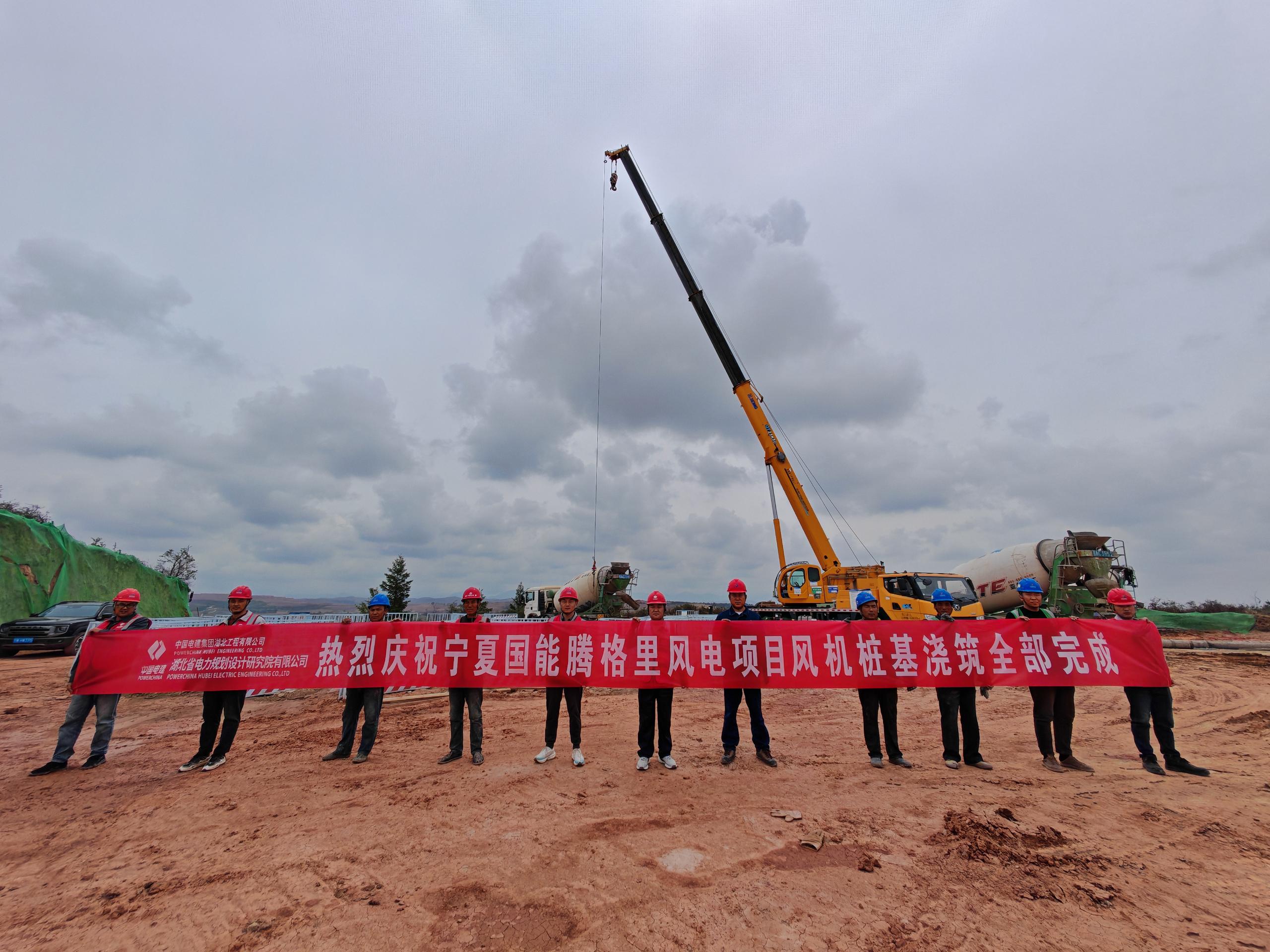

近日,设计院承建的“宁湘直流”配套100万千瓦风电基地项目(五标段)(以下简称宁夏国能腾格里风电项目)26台风机共计754根灌注桩桩基完成浇筑,提前五天完成既定节点目标。

项目位于宁夏回族自治区固原市张易镇,风机点位平均海拔2300米。建成后将成为“宁电入湘”的大动脉,进一步提升宁夏新能源开发水平,促进国家新能源综合示范区建设。保障湖南省能源电力多元化可靠供应,加速受端结构转型,实现资源更大范围优化配置,为加快规划建设新型能源体系提供有力支撑。增加就业机会,为当地经济带来新动力,推动能源产业可持续发展。

项目正式开工以来,团队全员克服多重不利因素,与建设单位积极沟通协调,精心组织、科学管理、文明施工、安全生产,最终高标准顺利完成了所有风机桩基浇筑任务。本项目风机灌注桩桩长最长33米,平均桩长24米,多数桩基在18米处以下为砂质泥岩层,成孔难度大,还涉及部分水桩,同时混凝土运输距离长,道路情况复杂。

本次桩基浇筑完成,标志着项目全面进入主体施工阶段。设计院将以此为契机,秉持“自强不息,和衷共进”的精神,锚定830并网节点目标,为本项目全容量并网贡献自己的力量。
