【建功在一线】包头威俊独立储能示范项目吊装完工 |
|
|
|
|

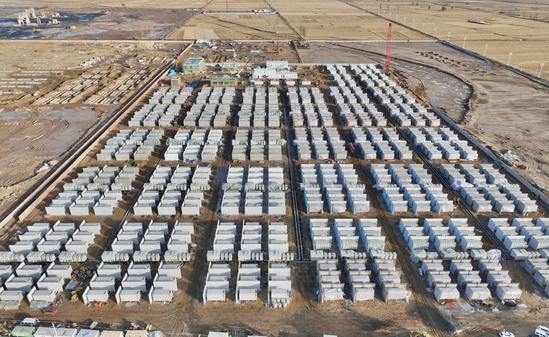

11月9日,由电力工程公司承建的包头威俊50万千瓦/300万千瓦时电网侧独立储能示范项目,顺利完成600台电池仓及100台PCS仓的全部吊装作业,正式全面进入调试阶段。该项目自9月5日进场施工至11月7日,项目在短短两个月内具备调试条件,充分展现了高效的项目执行能力。 吊装施工阶段,项目团队结合现场地形与设备特性精准统筹,投入360吨履带吊、700吨汽车吊等核心设备,搭配多台运输车构建高效作业链条。针对土默特右旗秋季大风、设备精密易损等实际挑战,团队提前制定专项方案,采用“分类型、分区域精准吊装模式”,全程把控吊装角度与起吊速度,同步配备专职安全员旁站监督,成功攻克狭小场地调度等多项施工难点,实现所有仓体精准就位,各项安装指标均符合设计规范及安全运行标准。 当前调试工作正按流程有序推进,技术团队聚焦电池单体性能核验、PCS变流效率调试及储能系统与电网并网联调等关键任务。为保障调试质量,团队联合设备厂家组建专项小组,编制详细调试手册与应急处置预案,对各项参数反复校验。团队正全力冲刺调试节点,确保项目早日投产并赋能区域发展。 作为当前全国规模最大的电化学储能电站,该项目站址总征地面积达119,335平方米。项目采用磷酸铁锂电池,储能效率达85%,设计寿命25年、储能时长6小时,具备毫秒级响应电网调频调峰需求的能力。投运后单次最大发电量可达900万千瓦时,宛如一座巨型“充电宝”矗立在新能源富集区域。项目建成后预计年创收10亿元,贡献税收9000万元,直接提供190个就业岗位,将有效保障周边企业生产及冬季供暖等用电高峰需求,为区域经济社会高质量发展注入持久动力。 |
|
